УСИНСКИЙ ВОДОВОД — МАГИСТРАЛЬ ЖИЗНИ

До конца 60-х гг. ХХ века город обеспечивала водой река Воркута. Но холодная зима 1969 года, когда река промерзла до дна и город находился на грани замерзания вплоть до вопроса об эвакуации, заставила принять решение о строительстве нового – Усинского – водовода.

Его строительство велось наряду с важнейшей стройкой воркутинского угольного района – шахтой № 5/7 «Капитальная» (впоследствии, «Северная»). Обе стройки осуществлял коллектив комбината «Печоршахтострой».



К строительству магистрального водовода река Уса — город Воркута приступили в апреле 1969 года, задержка произошла из-за отсутствия технической документации. Некоторые объекты строились в начале года медленно и по вине строителей.

Руководством комбината перед строителями была поставлена задача усилить темпы работ, выполнить полный объем строительно-монтажных работ по пусковому комплексу и сдать основные объекты под монтаж в третьем квартале 1969 года.

Началась напряженная работа коллективов строителей СУ-6, СУ-7, СУ-19, управлений «Сантехмонтаж» и «Шахтомонтаж». Автомобилисты центральной автобазы комбината вовремя завезли на Усинский водовод породу, бетон, железобетонные изделия, трубы, маты для изоляции.

Помощь в строительстве оказывали многие коллективы города.

К 22 апреля 1970 года – к 100-летию со дня рождения В. И. Ленина – были закончены строительно-монтажные работы по сооружениям первой очереди Усинского водовода и началась обкатка оборудования. Закачка воды в трубопровод протяженностью 26 км и диаметром 800 миллиметров началась в мае 1970 года. (Заполярье. 1970. 23 мая).

Но до окончания строительства и начала работы водной магистрали прошло более четырех месяцев.

3 ноября 1970 года в 10 часов 30 минут бригада обслуживания гидроузла № 8 под и коммуникаций объединения «Пароводоканализация» руководством Бориса Семеновича Жибко запустила усинскую воду в водовод. (Заполярье. 1970. 4 ноября).

10 декабря 1970 г. Государственной комиссией был подписан акт о приемке в эксплуатацию первой очереди Усинского водовода.

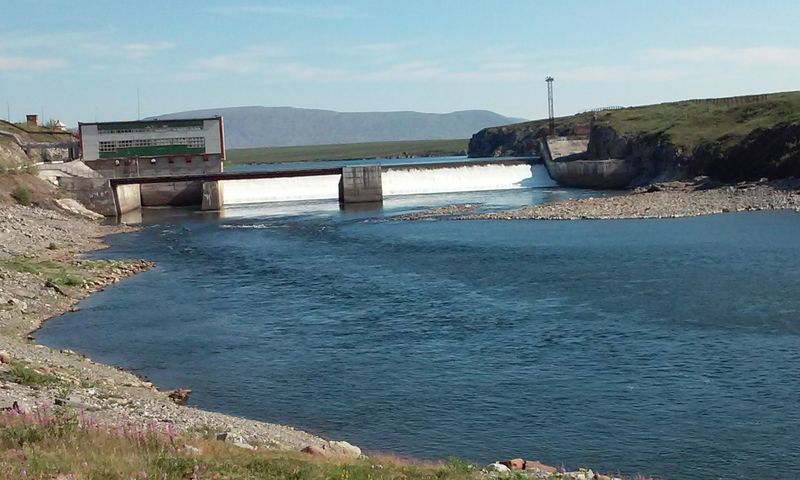

Но до строительства плотины на реке Усе оставалось еще больше 15 лет.



Опубликовано 27.09.2019 Режим доступа: https://vk.com/vbiblioteki?w=wall-52580656_4376



Использованные источники:

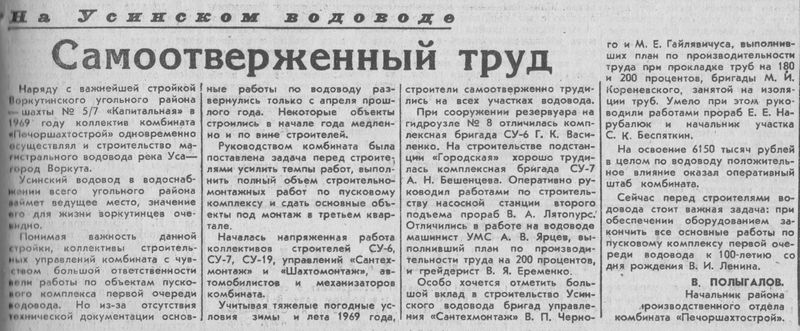

Полыгалов, В. Самоотверженный труд [Текст] / В. Полыгалов // Заполярье. – 1970. – 25 января. – С. 1.

Кузьмин, А. Результат упорного труда [Текст] / А. Кузьмин; фото И. Слепичева // Заполярье. – 1970. – 4 июля. – С. 3.

Пейте усинскую воду [Текст] / фото И. Слепичева // Заполярье. – 1970. – 4 ноября. – С. 1.

Календарь знаменательных и памятных дат Воркуты на 2018 год [Электронный ресурс]: библиографический указатель / авт.-сост.: О.В. Зайцева // МБУК «ЦБС». – Режим доступа: http://www.vorkuta-cbs.ru/nashi-izdaniya/kalendari. – Загл. с экрана.

Смотрите также

Воркута принимает музыкантов

13 сентября 1979 года в нашем городе состоялся масштабный празд­ник советской музыки. К жителям Заполярья …

Добавить комментарий

Войти с помощью:
